Kripto Para Piyasası

Yükleniyor...
USD/TRY 48,67 ↑ %0,04
EUR/TRY 56,17 ↑ %0,08
GBP/TRY 65,66 ↓ %0,02
BIST 100 13.122,58 ↓ %5,54
Altın (gr) 6.732,98 ↓ %0,50
USD/TRY 48,67 ↑ %0,04
EUR/TRY 56,17 ↑ %0,08
GBP/TRY 65,66 ↓ %0,02
BIST 100 13.122,58 ↓ %5,54
Altın (gr) 6.732,98 ↓ %0,50
USD/TRY 48,67 ↑ %0,04
EUR/TRY 56,17 ↑ %0,08
GBP/TRY 65,66 ↓ %0,02
BIST 100 13.122,58 ↓ %5,54
Altın (gr) 6.732,98 ↓ %0,50
USD/TRY 48,67 ↑ %0,04
EUR/TRY 56,17 ↑ %0,08
GBP/TRY 65,66 ↓ %0,02
BIST 100 13.122,58 ↓ %5,54
Altın (gr) 6.732,98 ↓ %0,50
SON DAKİKA
Ekonomi

Akkuyu NGS'nin 2. güç ünitesinde reaktör tesisinin birinci devresi sonuçlandı

Türkiye'nin güç alanındaki en büyük adımlarından biri olan Akkuyu Nükleer Güç Santrali, reaktör binasında yapılan kaynak süreçleriyle değerli bir evreyi tamamladı ve inşaat süreci ilerlemeye devam ediyor.

Akkuyu NGS'nin 2. güç ünitesinde reaktör tesisinin birinci devresi sonuçlandı
Akkuyu NGS'nin 2. güç ünitesinde reaktör tesisinin birinci devresi sonuçlandı

Türkiye'nin birinci nükleer güç santrali Akkuyu Nükleer Güç Santrali'nin (NGS) inşaat süreci kademe evre devam ediyor.

Santralin 2. güç ünitesinde reaktör binasında, reaktör, buhar jeneratörleri ve ana sirkülasyon pompalarını birbirine bağlayan ana sirkülasyon boru çizgisinin kaynak işleri tamamlandı.

ANA SİRKÜLASYON BORU HATTININ KAYNAK ÇALIŞMASI BİTTİ

Akkuyu Nükleer AŞ'den yapılan açıklamaya nazaran, uzmanlar Rusya Devlet Nükleer Enerji Kuruluşu Rosatom'un inşa ettiği Akkuyu NGS'nin nükleer adasındaki ana ekipmanları birbirine bağlayan ana sirkülasyon boru sınırının kaynak çalışmalarını tamamladı.

32 BAĞLANTI NOKTASINA YAPILAN KAYNAĞIN DETAYLARI

Toplam 73 günde bitirilen süreçler kapsamında, boru sınırındaki 32 irtibat noktasının tamamında kaynak çalışmaları gerçekleştirildi.

Operasyonda, mühendislik ve teknik uzmanların yanı sıra kaynak, montaj, boru kesim, tahribatsız muayene, ısıl süreç ve kalite denetim alanlarında misyon yapan uzmanlar yer aldı. Çalışmalar, belirlenen teknolojik süreç sırasına uygun formda yürütüldü.

Kaynaklı birleşim yerleri çalışmalar sırasında denetim edilirken, tüm irtibat yerleri, iç metal tansiyonunun giderilmesi ve tasarlanan performans özelliklerinin sağlanması maksadıyla yüksek sıcaklıkta ısıl sürece tabi tutuldu. Boru çizgisinin korozyona karşı korunması için temasların iç yüzeyine özel kaynak kaplaması uygulandı. Teknolojik süreçlerin tamamlanmasının akabinde kaynaklı irtibatların kalitesi ultrasonik, kılcal ve radyografik muayene yollarının de aralarında bulunduğu çeşitli yollarla denetim edildi.

"BİR GÜÇ ÜNİTESİNİN İNŞASINDA ÖNEMLİ BİR ADIM"

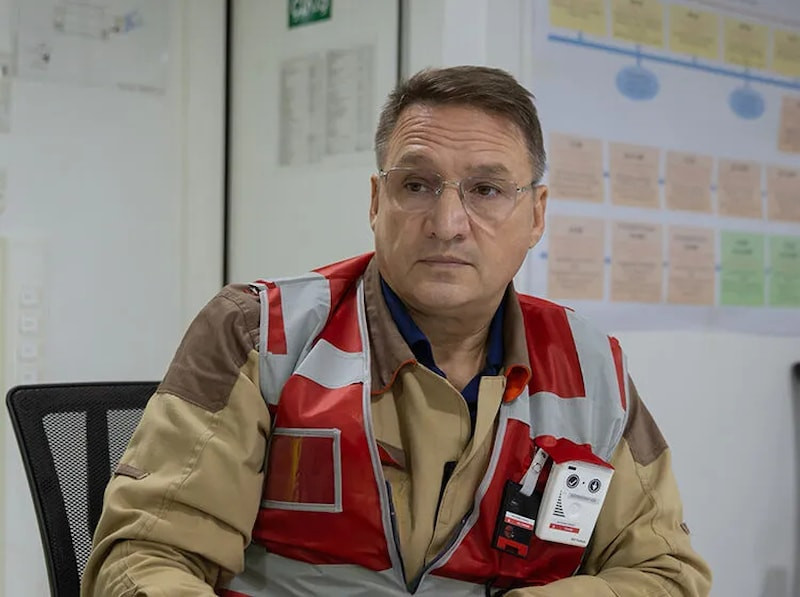

Açıklamada görüşlerine yer verilen Akkuyu Nükleer AŞ Genel Müdürü Sergei Butckikh, ana sirkülasyon boru çizgisinin kaynak süreçlerinin bir güç ünitesinin inşasında kıymetli bir adım olduğunu belirtti.

"İŞLEMLER 73 GÜNDE TAMAMLANDI"

İşlemlerin 2. güç ünitesinde 73 günde tamamlandığını aktaran Butckikh, şunları kaydetti:

"Bu, çalışmaların titizlikle organize edilmesi ve tecrübeli uzmanlardan oluşan grubun koordineli çalışması sayesinde elde edilen değerli bir sonuçtur. Bununla birlikte her kademedeki temel kriterimiz kalite oldu. Ana sirkülasyon boru sınırının kaynak çalışmalarını tamamlayarak 2. güç ünitesinin birinci devresini oluşturduk. Böylelikle reaktör tesisi ekipmanlarının boru çizgileriyle ilişkisine yönelik çalışmaların sürdürülmesi ve devreye alma çalışmalarına hazırlık için gerekli koşulları sağlamış olduk."


Kaynak: Anadolu Ajansı (AA)
